RIEPILOGO LAVORI EFFETTUATI

Per i lavori in corso rimandiamo alla pagina sulla Cripta del Tempio

Lavori già effettuati nell'intera area:

Movimento terra: 892.685 euro
- scavo di sbancamento con mezzi meccanici (166.892 metri cubi);
- rinterro e trasporto (57.899 metri cubi);
- trasporto ad una cava di prestito (108.993 metri cubi).

Allestimento cantiere: 80.904 euro
- opere di risistemazione ambientale;
- acquisto container per Direzione Tecnica, mensa e servizi igienici per gli operai;
- opere complementari (segnaletica stradale, ecc.).

Primo stralcio opere di urbanizzazione primaria: 286.657 euro.
- serbatoio e centrale idrica;
- cabina elettrica pricipale;
- cabina elettrica di trasformazione;

Tunnel di raccordo per impianti: 284.129 euro.
Raccordo stradale: 162.798 euro.

Lavori già effettuati per il solo Tempio:

Scavi e movimento terra per le fondazioni del Tempio: 64.446 euro.
Preparazione invaso e pali di fondazione: 1.014.461 euro.
Prove di carico per pali di fondazione: 56.067 euro.
Magroni di sottofondazione e prima tranche di acciaio: 769.986 euro.
Integrazione prima tranche di acciaio e getto di copertura: 467.626 euro.

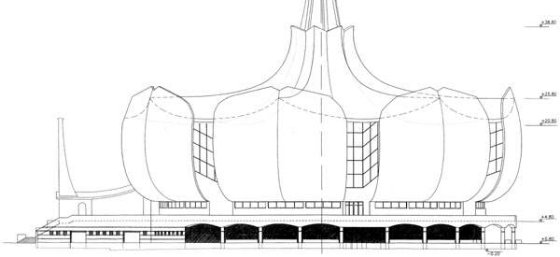

La Cripta è la parte inferiore del Tempio. Consiste di diverse sale per raduni e Cappelle per la celebrazione del culto.
